h280212_状況
平成28年2月12日
【庁舎棟】_進捗率89%
・内装工事
・各種配線工事
・電気工事
・設備工事
【公用車庫・防災倉庫棟】_進捗率90%
・内装工事
【外構工事】_進捗率75%
・北面外構工事(排水設備、舗装、植栽)
・南面外構工事(排水設備、舗装、庇、植栽)

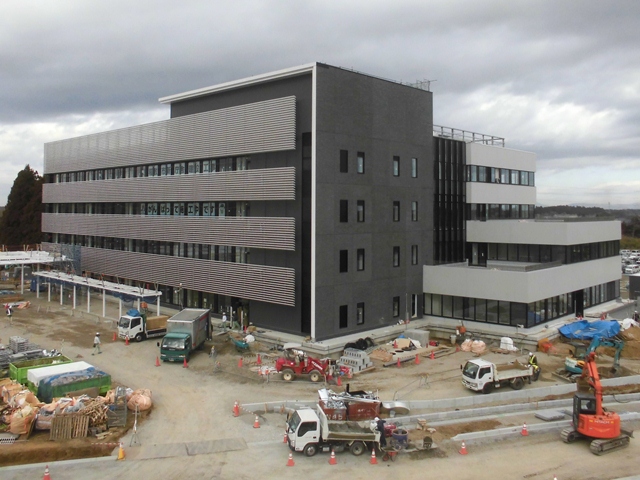

【庁舎棟全景】
平成28年2月8日

【公用車車庫・防災倉庫棟全景】
平成28年2月8日

【北面外構】
平成28年2月8日
(駐車場のアスファルトが施工されました。)
【議場】
平成28年2月10日
(カーペットが敷き詰められていきます。波うちやズレがないよう丁寧に施工されています。)

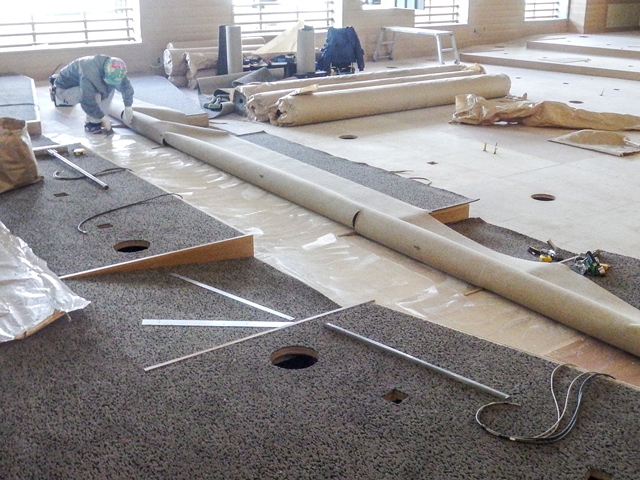

【1~2階吹抜け】
平成28年2月12日
(吹き抜け部分の床が施工されています。この上にタイルが貼られ仕上げとなります。)

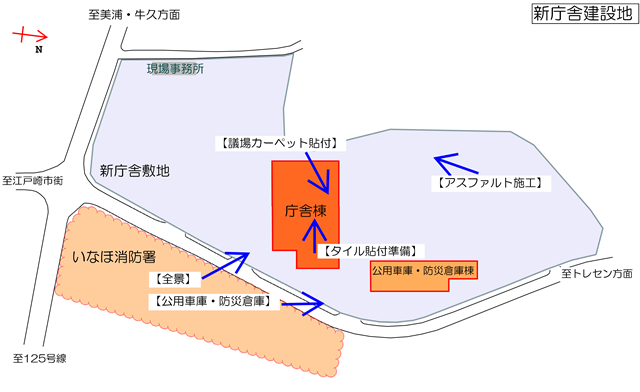

【撮影位置】
前の状況(平成28年2月6日) 次の状況(平成28年2月16日)
