h270618_状況
平成27年6月18日

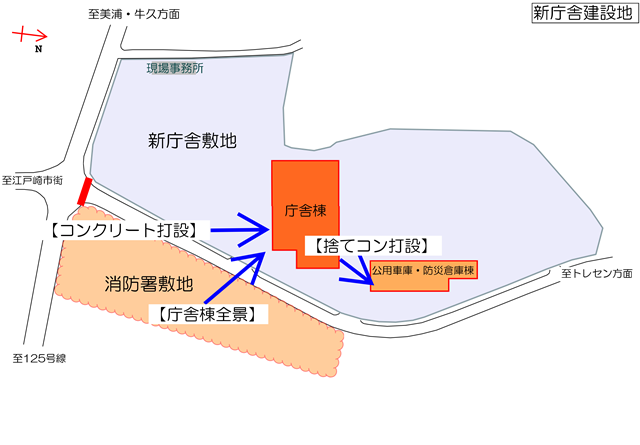

【庁舎棟】
・鉄骨工事(1階床スラブ打設完了、上節建方開始)
【公用車庫・防災倉庫棟】

・基礎工事(捨てコン打設完了)

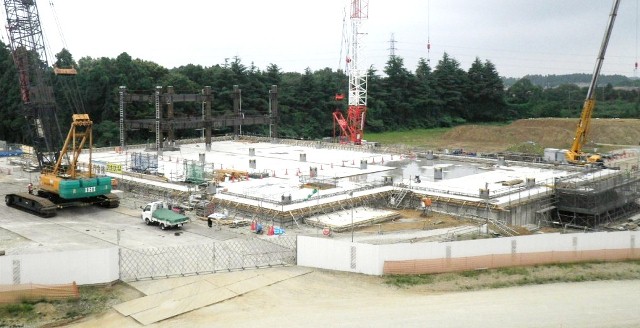

【全景】
平成27年6月17日
(1階のコンクリート打設が完了し、上階を支える鉄骨が登場しました!!現場に高さが出てきました!背景が木なのであまり目立ちませんが。2枚目の建方前と見比べてみてください。)
※建方:組み上げていくこと
(クローラークレーンの2台目が登場しました。写真では伝わりにくいですが大迫力の重機です。手前のトラックは軽トラではありません。)
【1階部分コンクリート最終工区打設】
平成27年6月15日

(1階部分コンクリートついに打設完了。免震基礎~1階部分まではコンクリート打設の量が特に多い部分です。)
【鉄骨建方状況】

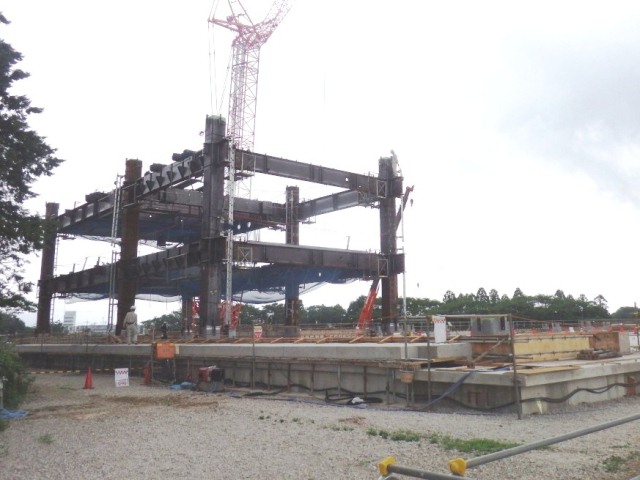

平成27年6月18日
(現在3階の床にあたる部分までの高さです。建設現場に面する道路からもようやく見えるようになりました。)
