h270913_状況
平成27年9月13日
【庁舎棟】_進捗率46%
・コンクリート打設
・PC板(外壁)取り付け
【公用車庫・防災倉庫棟】_進捗率51%
・鉄骨建方完了
・コンクリート打設
【その他】
・北面外構工事(排水設備)

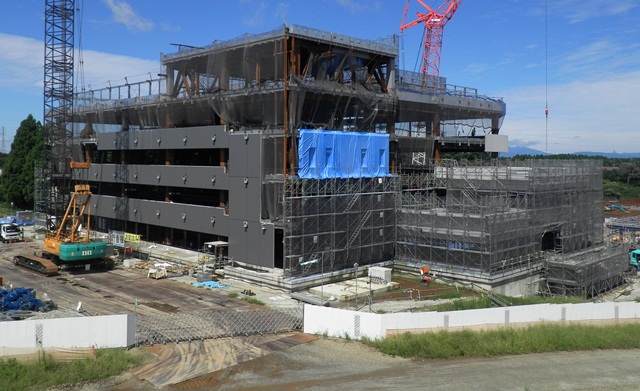

【庁舎棟全景】
平成27年9月11日
(ビニールシートはコンクリート打設時に汚れないようにするためです。)

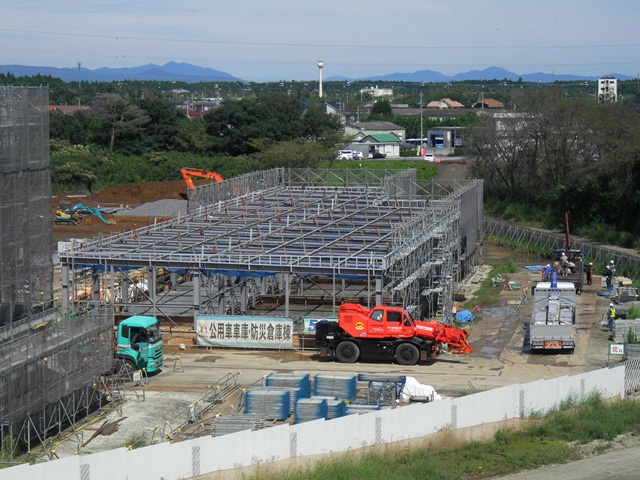

【公用車車庫・防災倉庫棟全景】
平成27年9月11日
(周囲に足場が組まれ次の工程への準備が進みます。)

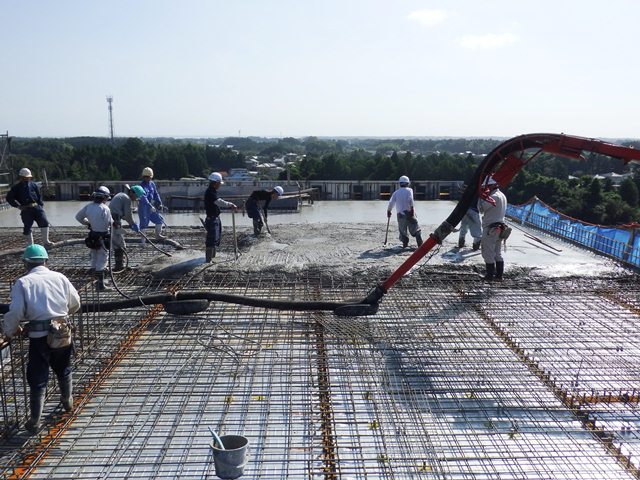

【屋上階コンクリート打設】
平成27年9月12日
(当庁舎で最も高い位置、ここは機械室の屋上です。この打設をもって建物のコンクリート打設がほぼ完了しました。)

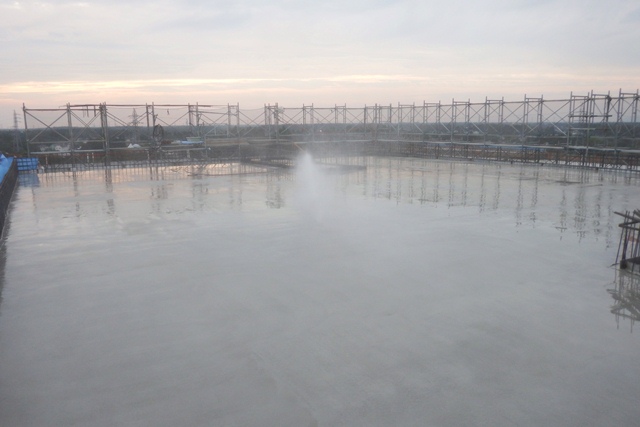

【コンクリート散水養生】
平成27年9月13日
(散水養生の様子です。9月になり日の短さを改めて実感します。_撮影時刻16時30分ごろ)

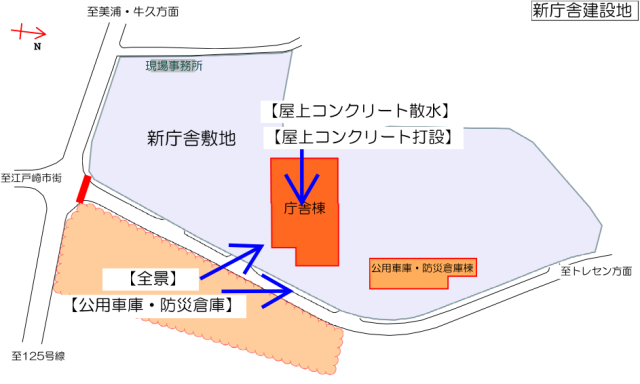

【撮影位置】
前の状況(平成27年8月31日) 次の状況(平成27年9月15日)
